เขื่อนกันดินไทรม้า 19 EP.3

อัปเดตล่าสุด: 15 Sep 2021

เขื่อนกันดินไทรม้า 19 EP.3

ในการรับเหมาก่อสร้าง กำแพงกันดิน (Retaining Wall) โดยเฉพาะในพื้นที่ริมน้ำหรือแนวเขื่อนเดิม สิ่งที่ทีมงานมักจะต้องเตรียมรับมือเสมอคือ "อุปสรรคใต้ผิวดิน" วันนี้ทีมงาน ธีรพงษ์เซอร์วิส ได้เริ่มนำเครื่องจักรหนักเข้าเคลียร์พื้นที่และเตรียมกดเสาเข็ม แต่ก็ต้องพบกับโจทย์ใหญ่ที่ซ่อนอยู่ใต้น้ำ มาดูกันครับว่าทีมงานของเรามีวิธีรับมือและบริหารจัดการเวลาอย่างไรให้งานยังคงเดินหน้าต่อไปได้ตามแผน!

1. อุปสรรคหลัก: แนวหินทิ้งจากสันเขื่อนเดิมใต้น้ำ

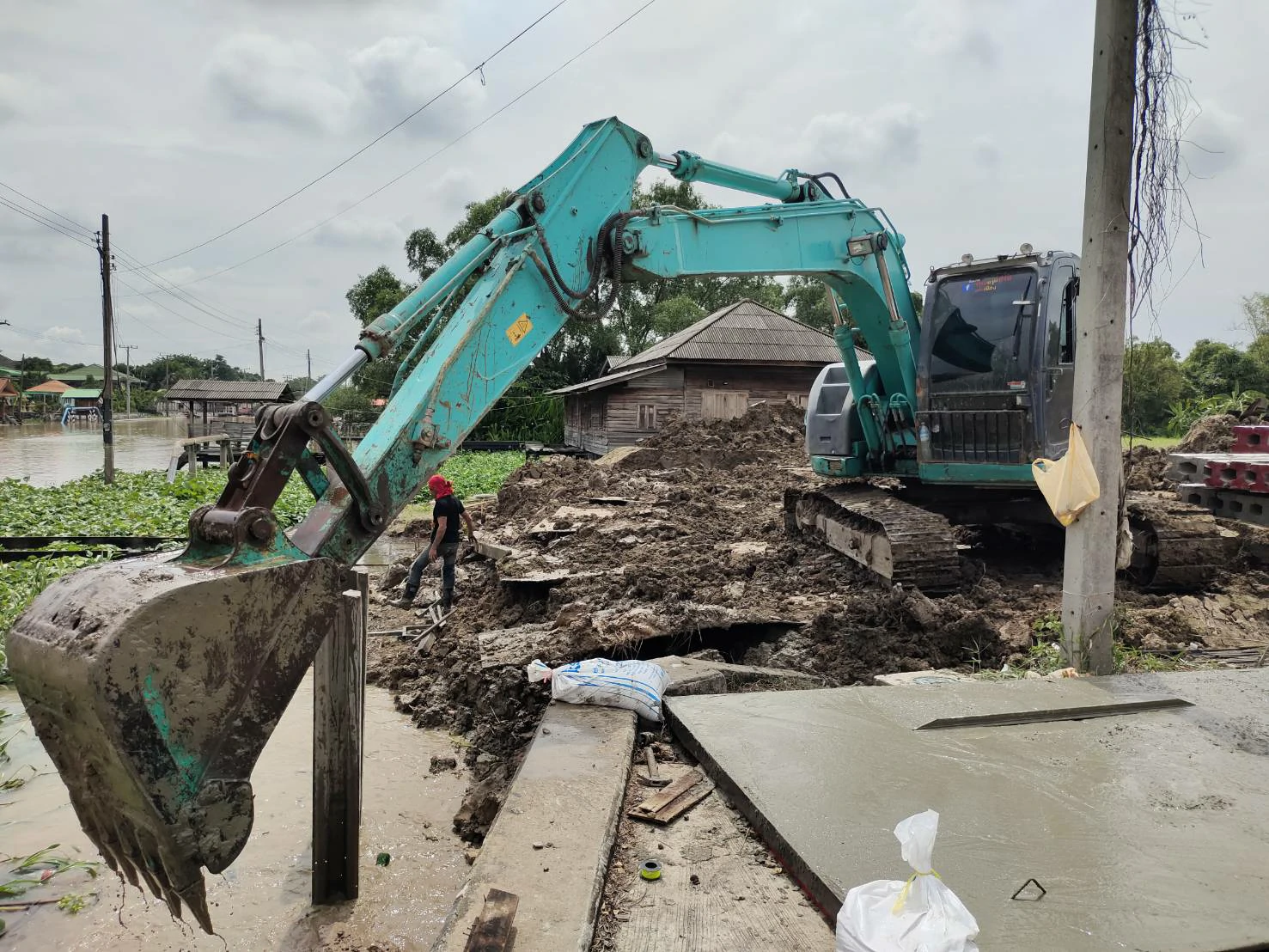

หลังจากทีมงานเริ่มเดินเครื่องกดเสาเข็มด้วยรถแบคโฮ (แมคโคร) เราได้พบกับปัญหาหลักคือ "แนวหินก้อนใหญ่ที่จมอยู่ใต้น้ำ" ซึ่งเป็นหินที่ถูกทิ้งไว้จากโครงสร้างสันเขื่อนเดิมในอดีต ในทางวิศวกรรม หากเราฝืนกดเสาเข็มลงไปปะทะกับแนวหินเหล่านี้โดยตรง อาจส่งผลเสียร้ายแรงได้ เช่น เสาเข็มหนีศูนย์ (เยื้องศูนย์) เสาเข็มหัก หรือกดไม่ลงถึงระดับความลึกที่กำหนด

วิธีการแก้ปัญหาของทีมงาน

เราสั่งหยุดการกดเข็มชั่วคราว และปรับแผนโดยนำรถแบคโฮ (แมคโคร) ติดตั้งหัวขุด ลงไปทำการ "ตักและเกลี่ยแนวหินที่อยู่ใต้น้ำ" ออกให้พ้นจากแนวแกนเสาเข็ม (Pile Line) ก่อน เพื่อเปิดทางให้ชั้นดินโล่งที่สุด แม้ขั้นตอนนี้จะทำให้เสียเวลาเพิ่มขึ้นเล็กน้อย แต่เพื่อความสมบูรณ์ร้อยเปอร์เซ็นต์ของฐานราก ถือเป็นสิ่งที่ข้ามไม่ได้เด็ดขาดครับ

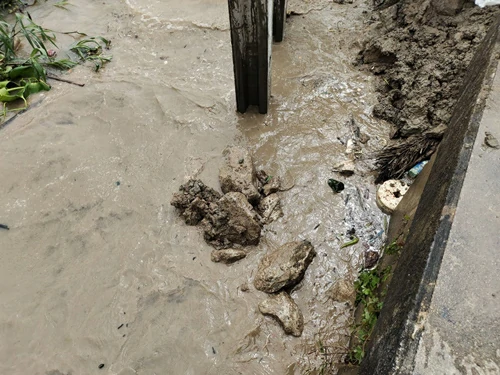

แนวหินทิ้งจากเขื่อนเดิมที่จมอยู่ใต้น้ำ อุปสรรคงานกดเสาเข็ม

ภาพแนวหินใต้น้ำที่เป็นอุปสรรคต่อการกดเสาเข็ม

วิดีโอ: ปฏิบัติการใช้รถแมคโครเคลียร์แนวหินใต้น้ำ

2. เดินหน้าต่อ: ลุยกดเสาเข็ม Micropile ด้วยรถแบคโฮ Kobelco 135

หลังจากเคลียร์สิ่งกีดขวางใต้น้ำเสร็จสิ้น ทีมงานที่มีความเชี่ยวชาญเฉพาะด้านของเราก็เดินหน้าเข้าสู่กระบวนการ กดเสาเข็มไมโครไพล์ (Micropile) อย่างเต็มกำลัง โดยใช้กำลังอัดจากรถ Kobelco SK135 ซึ่งมีน้ำหนักกดที่เหมาะสม ทำให้การทำงานรวดเร็วและแม่นยำ

ถึงแม้อุปสรรคในช่วงเช้าจะทำให้เวลาล่าช้าไปบ้าง แต่ด้วยประสบการณ์หน้างานและการวางแผนรับความเสี่ยง (Risk Management) ที่เผื่อเวลาไว้แล้ว ทำให้ภาพรวมของงานฐานรากยังคงเป็นไปตามเป้าหมายที่คาดคิดไว้ครับ

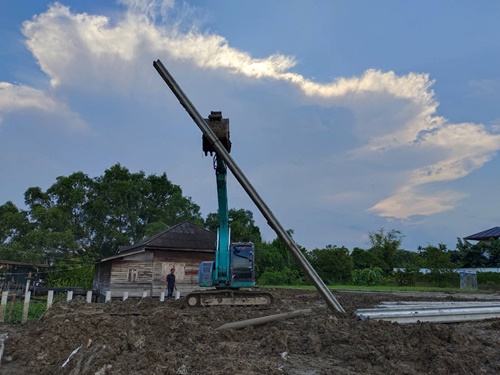

รถแบคโฮ Kobelco 135 กำลังกดเสาเข็มไมโครไพล์ (Micropile)

ภาพการกดเสาเข็ม Micropile อย่างต่อเนื่องและแม่นยำด้วยแบคโฮ Kobelco 135

3. บริหารเวลาอย่างชาญฉลาด: งานหล่อแผ่นเสียบกำแพงกันดิน

จุดเด่นของการทำงานแบบมืออาชีพ คือการไม่ปล่อยให้เวลาสูญเปล่า ในขณะที่ทีมเครื่องจักรกำลังลุยกดเสาเข็มอยู่นั้น อีกฝั่งหนึ่งของหน้างาน "ทีมช่างโครงสร้าง" ก็ได้ดำเนินการเทปูนหล่อ แผ่นเสียบกำแพงกันดินคอนกรีตเสริมเหล็ก ควบคู่กันไปเป็นที่เรียบร้อยแล้วครับ

การวางแผนงานคู่ขนานแบบนี้ (Parallel Workflow) ทำให้ ระยะเวลาที่ใช้ในการกดเสาเข็ม สอดคล้องพอดีกับระยะเวลาที่แผ่นปูนเซ็ตตัว (Curing Time) จนได้ค่าความแข็งแรง (Compressive Strength) ตามมาตรฐานวิศวกรรม เมื่อกระบวนการกดเสาเข็มเสร็จสิ้น แผ่นเสียบทั้งหมดก็จะแข็งแกร่งพร้อมสำหรับการนำไปเสียบประกอบลงในร่องแนวเสาเข็มได้ทันที ไร้รอยต่อของตารางงานครับ!

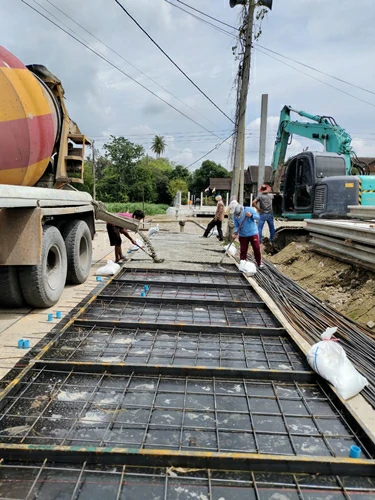

ช่างกำลังเทปูนหล่อแผ่นเสียบกำแพงกันดิน

เตรียมพร้อมเทคอนกรีตลงบล็อกแผ่นเสียบ

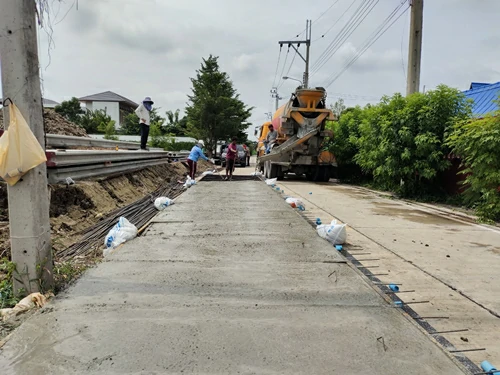

งานหล่อแผ่นเสียบกำแพงกันดินคู่ขนานกับงานกดเข็ม

แผ่นเสียบที่เทเสร็จเรียบร้อย รอเวลาเซ็ตตัว


พบปัญหาหน้างานก่อสร้าง? ให้ทีมงานมืออาชีพดูแลคุณ

ไม่ว่าหน้างานจะยากแค่ไหน หรือมีอุปสรรคที่คาดไม่ถึง ธีรพงษ์เซอร์วิส มีทั้งเครื่องจักรหนักที่พร้อมลุย และทีมช่างประสบการณ์สูงที่พร้อมแก้ปัญหาหน้างานให้ลุล่วงตามแผนงาน
